In der öffentlichen Debatte gilt Wasserstoff als die saubere Energie der Zukunft. Im Heizungskeller eines Wohngebäudes sieht die Lage 2026 anders aus. Es gibt keine 100-Prozent-Wasserstoff-Heizung am DACH-Markt für Privathaushalte. H2-ready-Gasheizungen verbrennen weiterhin Erdgas mit einer Beimischungstoleranz von 10 bis 20 Prozent; aus dem Netz kommt diese Beimischung in der Regel nicht. Brennstoffzellen-Heizungen, die als Wasserstoff-Lösung vermarktet werden, laufen heute mit Erdgas-Reformierung. Pilotprojekte für Wohngebäude mit echtem Wasserstoff-Anschluss kommen frühestens 2035. Dieser Beitrag sortiert die vier realistischen Fälle und nennt für jeden die klare Empfehlung. Stand: 25. Mai 2026.
Das Wichtigste in Kürze
- Keine 100-Prozent-Wasserstoff-Heizung am DACH-Markt für Privathaushalte (Stand 2026).
- H2-ready-Gasheizungen verbrennen zu mindestens 80 Prozent Erdgas; H2-Beimischung kommt netzseitig in der Regel nicht.
- Brennstoffzellen-Heizungen (z. B. Viessmann Vitovalor) arbeiten mit Erdgas-Reformierung, nicht mit reinem Wasserstoff.
- Effizienz-Vergleich: Wasserstoff für Wohnen braucht 5- bis 6-fach mehr Primärenergie als eine Wärmepumpe für die gleiche Wärmemenge.
- Pilotprojekte für EFH mit echtem H2-Anschluss frühestens 2035, breite Verfügbarkeit offen.
- GEG seit 01.01.2024: 65-Prozent-EE-Pflicht bei neuer Heizung im Neubau; Bestand folgt der kommunalen Wärmeplanung.
- Stand: 25.05.2026, nächste Prüfung 25.11.2026.
Was Wasserstoff im Haushalt heute realistisch ist
Die Versorgung mit grünem Wasserstoff für Privathaushalte braucht drei Voraussetzungen: ausreichende Produktion (Elektrolyseure), eine Transportinfrastruktur (Gasnetz auf H2-Tauglichkeit umgerüstet), Endgeräte (100-Prozent-H2-fähige Brenner). Alle drei Voraussetzungen fehlen 2026 in DACH.

Die Produktion grünen Wasserstoffs läuft in Pilotanlagen und industriellen Großprojekten. Die priorisierten Abnehmer sind Stahl, Chemie und Schwerverkehr; Heizungskeller stehen hinten an. Die Gasnetz-Umstellung auf 100 Prozent Wasserstoff erfordert massive Investitionen und eine Reform-Roadmap, die 2026 noch fehlt. Endgeräte für 100-Prozent-H2-Betrieb existieren als Prototypen, als Marktprodukte mit Garantie und Service-Netz erst in Jahren.
Stand 2026 heißt das: Wer von „Wasserstoff zu Hause" liest, liest in den meisten Fällen über Erdgas mit Beimischungs-Hoffnung. Die Differenzierung der vier Fälle macht das deutlich.
Vier saubere Fälle
| Fall | Stand 2026 | Empfehlung |
|---|---|---|
Bestehende Gasheizung ≤ 10 Jahre, funktional | Beimischung 10–20 % H2 technisch möglich, kommt netzseitig nicht | Nicht handeln nur wegen Wasserstoff; Austauschpflicht beobachten |
Neukauf H2-ready-Gasheizung 2026 | Verbrennt ≥ 80 % Erdgas, Beimischung fehlt | Nicht empfohlen: Risiko-Investition mit Entwertungs-Wahrscheinlichkeit |
Brennstoffzellen-Heizung (Viessmann Vitovalor u. a.) | Erdgas-Reformierung mit Strom-Nebenertrag, H2-Betrieb am Markt noch nicht | Nur in Sonderfällen (großes EFH, hoher Strombedarf, Förderung) |
Pilotquartier-Anschluss (z. B. einzelne Klimaquartiere) | Vereinzelt verfügbar, vertragliche Bindung | Im Quartier-Rahmen prüfen, sonst keine Übertragbarkeit |
Wärmepumpe + PV + Speicher | Standardlösung 2026 mit Förderkulisse 30–70 % | Empfohlen: bewährter Weg |
Die vier Fälle decken den realistischen Entscheidungsraum ab. Drei führen heute am Wasserstoff vorbei, einer (Brennstoffzelle) bleibt Sonderfall.
Fall 1: Bestehende Gasheizung ≤ 10 Jahre
Eine funktionierende Gasheizung jüngeren Datums läuft im Schnitt 15 bis 20 Jahre. Wer 2026 mit einer 5- oder 8-jährigen Anlage in der Bestandslage steht, hat technisch Spielraum bis zum regulären Austauschzeitpunkt. Die H2-Beimischungs-Toleranz moderner Gasheizungen liegt bei 10 bis 20 Prozent; diese Eigenschaft steht im Datenblatt, bleibt im Netz aber praktisch ungenutzt.
Praktisch heißt das: Anlage weiterbetreiben, das Austauschpflicht-Datum beobachten. Dieses Datum entsteht aus der kommunalen Wärmeplanung; sie ist seit 2024 in größeren Kommunen Pflicht, in kleineren mit Übergangsfristen.
Fall 2: Neukauf H2-ready-Gasheizung 2026
H2-ready-Geräte werden mit dem Versprechen vermarktet, „später auf Wasserstoff umstellbar" zu sein. Dieses Versprechen hängt an der Gasnetz-Reform. Solange der Netzbetreiber Erdgas liefert, verbrennt das Gerät Erdgas wie jede andere Gasheizung. Die Roadmap dafür reicht bei den meisten Stadtwerken bis 2035 oder länger.
Mit der 65-Prozent-EE-Pflicht im GEG ab 2024 und der kommunalen Wärmeplanung bis 2028 entsteht zusätzlich ein Entwertungs-Risiko: wer 2026 H2-ready kauft und 2028 in einer kommunalen Wärmeplanung landet, die auf Fernwärme oder Wärmepumpe ausgerichtet ist, hat eine Heizung mit Restlaufzeit ohne klare Anschlussperspektive.
Fall 3: Brennstoffzellen-Heizung
Brennstoffzellen-Heizungen wie die Viessmann Vitovalor erzeugen Wärme und Strom gleichzeitig. Sie arbeiten mit Erdgas-Reformierung: Erdgas wird in einer chemischen Reaktion zu Wasserstoff aufgespalten, der dann in der Brennstoffzelle Strom und Wärme produziert. Reiner H2-Betrieb bleibt am Endkundenmarkt 2026 außer Reichweite.
Die Brennstoffzellen-Heizung hat eine eigene Berechtigung in Sonderfällen: großes Einfamilienhaus mit hohem Strombedarf, vorhandene Gasleitung, attraktive Förderung der Stromproduktion. Die Investitionskosten 2026 liegen typisch bei 18.000 bis 22.000 Euro vor Förderung, deutlich über einer Wärmepumpe mit 9.000 bis 14.000 Euro nach Förderung.
Fall 4: Pilotquartier-Anschluss
Einzelne Klimaquartiere in Deutschland und Österreich erproben den 100-Prozent-Wasserstoff-Anschluss in begrenztem Maßstab. Wer in einem solchen Quartier wohnt und ein Anschluss-Angebot bekommt, prüft die Konditionen: Anschlusszwang, Vertragslaufzeit, Mindestabnahme, Versorgungssicherheit. Das Modell bleibt vertraglich gebunden und auf andere EFH schwer übertragbar.
Effizienz: Wasserstoff vs. Wärmepumpe

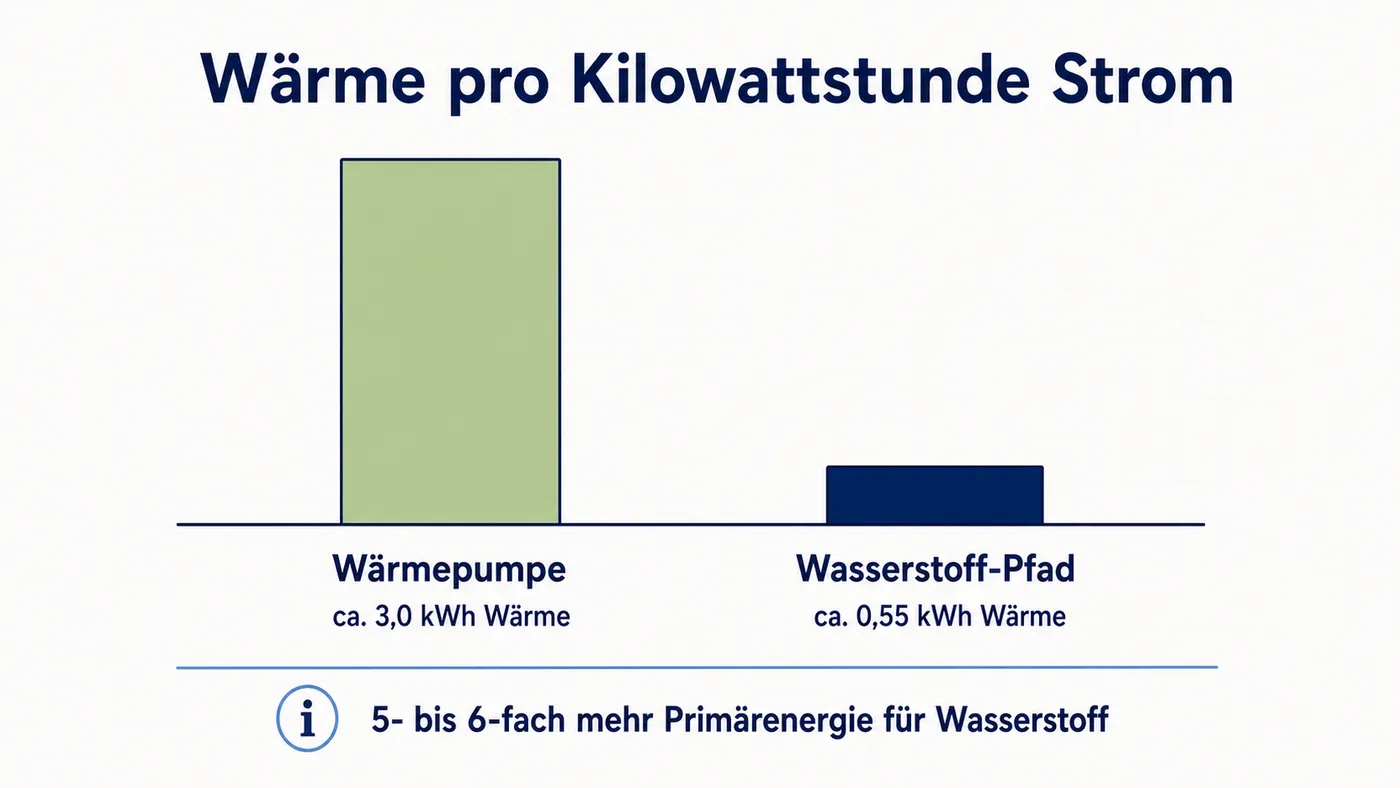

Der Kern der Wasserstoff-Frage liegt in der Energie-Effizienz. Eine Wärmepumpe holt mit einer Kilowattstunde Strom etwa drei Kilowattstunden Wärme aus der Umwelt; die Jahresarbeitszahl (JAZ) liegt typisch bei 3 bis 4. Wasserstoff dagegen muss erst erzeugt werden: Aus einer Kilowattstunde grünem Strom entstehen rund 0,7 Kilowattstunden Wasserstoff (Elektrolyse-Wirkungsgrad), die im Haus mit 80–90 Prozent Wirkungsgrad zu Wärme werden. Die Gesamt-Effizienz: aus einer Kilowattstunde Strom werden über den Wasserstoff-Pfad rund 0,55 Kilowattstunden Wärme, gegenüber 3 Kilowattstunden Wärme über die Wärmepumpe. Wasserstoff für Wohnen braucht damit rund 5- bis 6-mal mehr Primärenergie als eine Wärmepumpe. Diese Effizienz-Lücke ist physikalisch und durch Optimierung kaum aufzuholen. Sie ist der Hauptgrund, warum Wasserstoff für Wohnen in Studien des Umweltinstituts und der Verbraucherzentrale klar gegenüber Wärmepumpen zurückfällt.
Kosten 2026

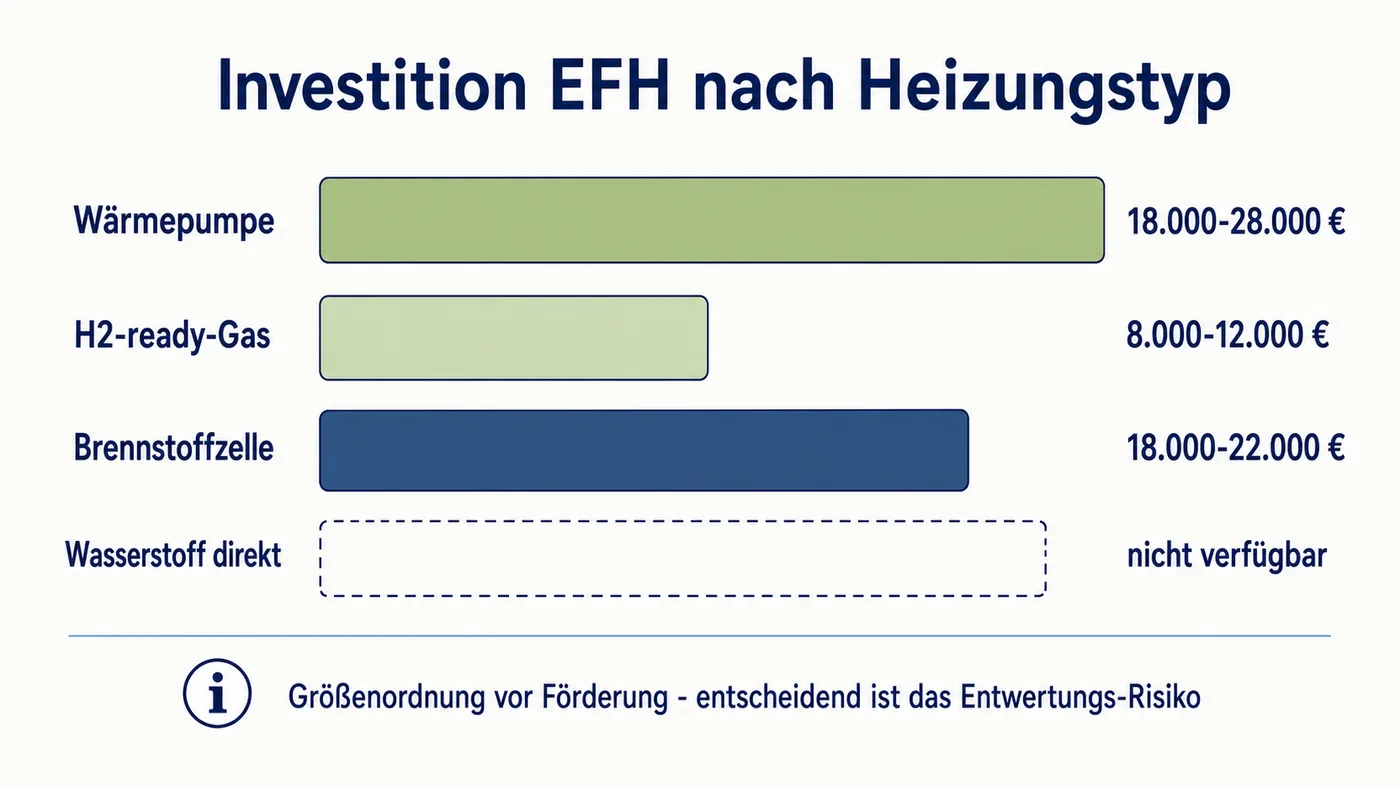

| Heizungstyp | Investition (EFH) | Betriebskosten (Energie) | Förderung 2026 |
|---|---|---|---|
Wärmepumpe (Luft-Wasser) | 18.000–28.000 € | niedrig (Strom mit JAZ 3) | 30–70 % BAFA / KfW |
H2-ready-Gasheizung | 8.000–12.000 € | aktuell Erdgas (steigend) | begrenzt, abhängig vom GEG |
Brennstoffzellen-Heizung | 18.000–22.000 € | Erdgas + Strom-Nebenertrag | KfW Brennstoffzellen-Programm |
Wasserstoff direkt | nicht verfügbar | grüner H2 15–25 ct/kWh (Vergleichswert) | — |
Werte als Größenordnung, abhängig von Gebäude, Region und Förderkulisse. Förderung nach BAFA-Heizungstausch und KfW-Effizienzhaus-Programm ist 2026 weiter aktiv. Wer den Heizungstausch plant, prüft die Förderlage vor der Geräte-Wahl.

[CTA mittig] Wer Wärmepumpe und PV-Speicher als kombinierte Antwort prüft, findet die Speicher-Schwellen hier: Heimspeicher 2026.
GEG- und Wärmeplanungs-Rahmen
Das Gebäudeenergiegesetz (GEG) verlangt seit 01.01.2024 für neue Heizungen die 65-Prozent-Erneuerbare-Energien-Quote im Neubau. Im Bestand greift die Pflicht gestaffelt: in Großstädten mit kommunaler Wärmeplanung ab 2026, in kleineren Kommunen ab 2028.
Die kommunale Wärmeplanung legt fest, ob ein Quartier in den nächsten 10 bis 15 Jahren über Fernwärme, Wärmepumpe oder Wasserstoff versorgt wird. Wer eine Heizungsentscheidung trifft, prüft den aktuellen Stand der lokalen Wärmeplanung; sie ist die Referenz für die Entwertungs-Wahrscheinlichkeit der eigenen Wahl.
Folge einer Falsch-Entscheidung in Euro
Wer 2026 eine H2-ready-Gasheizung für 10.000 Euro kauft und 2030 erfährt, dass die kommunale Wärmeplanung sein Quartier auf Fernwärme legt, hat die Heizung mit Restlaufzeit ohne klare Anschlussperspektive. Der Restwert nach 4 Jahren liegt rechnerisch bei 70–80 Prozent der Investition: 7.000 bis 8.000 Euro Restwert, die im Worst Case verloren gehen, wenn die nächste Pflichtumstellung den Gas-Anschluss kappt.
Eine Wärmepumpe für 12.000 Euro nach Förderung umgeht dieses Risiko; sie läuft mit grünem Strom unabhängig vom Gasnetz. Der höhere Anfangsinvest amortisiert sich über die Betriebskosten-Differenz und die Risikolage.
Was statt Wasserstoff

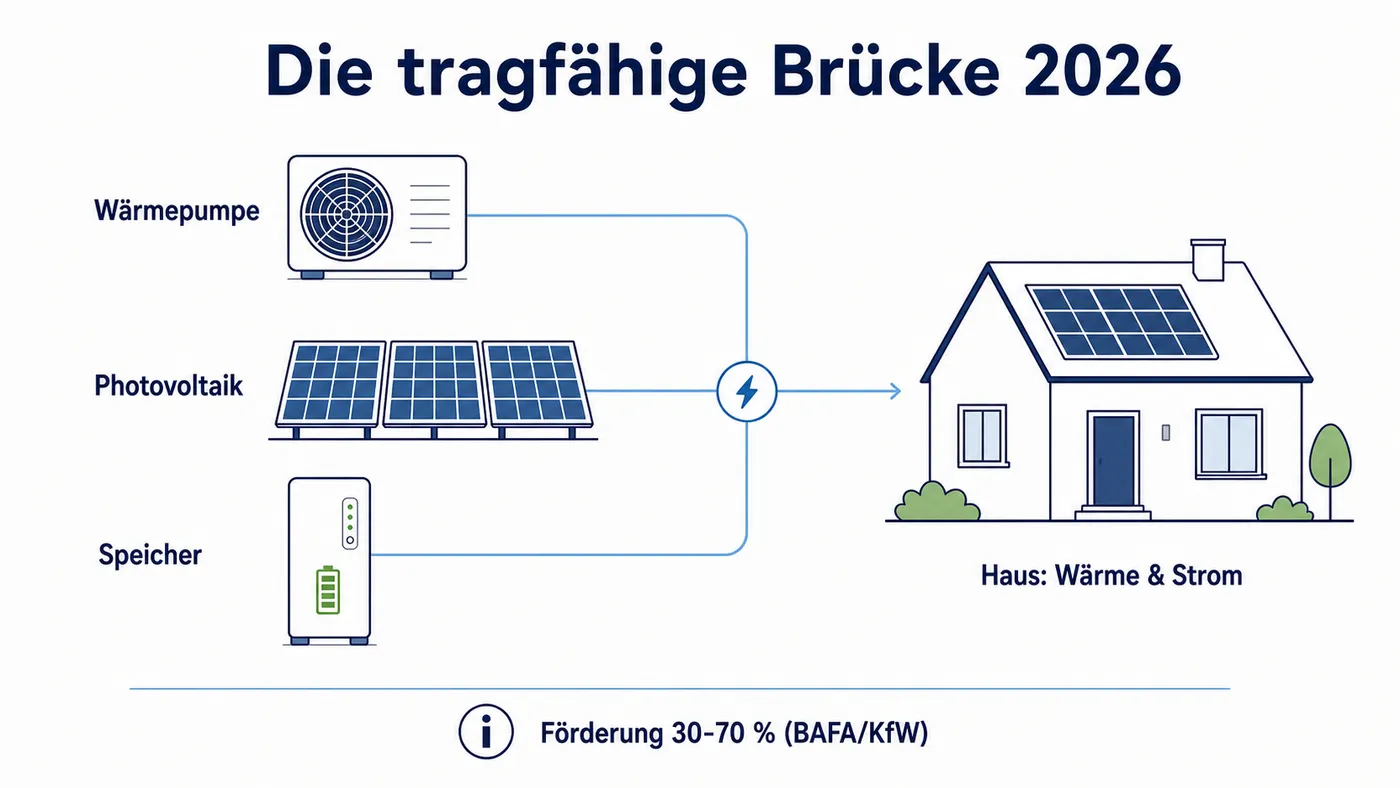

Die positive Antwort für Wohnen 2026 heißt Wärmepumpe plus PV plus Speicher. Die Wärmepumpe liefert die Wärme, die PV reduziert den Strombezug, der Speicher gleicht zeitlich aus. Mit dynamischem Stromtarif (§ 14a-Anmeldung) wird das Setup nochmals günstiger. Details in Dynamischer Stromtarif und Mit oder ohne Speicher.
Die Kombination ist 2026 ausgereift, fördertechnisch gut unterstützt und unabhängig von einer Wasserstoff-Roadmap, die im Wohnsegment auf absehbare Zeit lediglich Pilotcharakter behält.

Empfehlung mit Schwelle
Empfohlen Wärmepumpe + PV + Speicher als Standard-Antwort für Wohnen 2026. Empfohlen Bestand-Gasheizung weiter betreiben, wenn:
- Anlage ≤ 10 Jahre alt und funktional
- Kommunale Wärmeplanung noch nicht vorliegt
- Kein akuter Austauschdruck
Empfohlen Brennstoffzelle nur, wenn:
- Großes EFH mit hohem Strombedarf (≥ 6.000 kWh/Jahr)
- Bestehende Gasleitung vorhanden
- KfW-Brennstoffzellen-Programm zugänglich
Nicht empfohlen Neukauf einer H2-ready-Gasheizung 2026. Entwertungs-Risiko bei kommunaler Wärmeplanung. Nicht empfohlen Investition in Wasserstoff-Anlagen für EFH außerhalb von Pilotquartieren, der Markt existiert nicht.
DACH-Brücke
In Österreich verfolgt die Wasserstoffstrategie 2030 ähnliche Ziele wie der DE-Plan, mit Schwerpunkt auf Industrie und Verkehr. Das Wohnen bleibt auch hier außen vor. Details in Balkonkraftwerk anmelden in Österreich. In der Schweiz hat der Bundesrat 2024 eine Wasserstoffstrategie vorgelegt, die ebenfalls auf Industrie und Mobilität fokussiert. Details in Photovoltaik in der Schweiz.
Häufige Fragen
Kann ich heute eine Wasserstoff-Heizung kaufen?
Für 100-Prozent-H2-Betrieb gibt es 2026 noch keinen Markt. Verfügbar sind H2-ready-Gasheizungen (Erdgas mit Beimischungstoleranz) und Brennstoffzellen-Heizungen mit Erdgas-Reformierung.
Wann kommt Wasserstoff ins Wohngebäude?
Nach Roadmap der Gasnetzbetreiber und der dena frühestens 2035 in Pilotprojekten, breite Verfügbarkeit offen.
Was ist mit Brennstoffzellen-Heizungen wie der Vitovalor?
Sie arbeiten mit Erdgas-Reformierung. Der erzeugte Wasserstoff entsteht im Gerät selbst, statt aus dem Netz zu kommen. Sinnvoll in Sonderfällen mit hohem Strombedarf.
Ist H2-ready besser als eine normale Gasheizung?
Technisch nahezu identisch. „H2-ready" bedeutet eine Beimischungstoleranz, die ohne Netzumstellung praktisch nicht greift.
Soll ich auf grünen Wasserstoff warten?
Für die eigene Heizung lohnt das Warten kaum. Die Versorgungsinfrastruktur fehlt; warten heißt heizen mit alter Anlage oder Erdgas-Heizung mit Entwertungsrisiko.  <figcaption>Haustechnikraum 2026: Die Wärmepumpe trägt, der Wasserstoffpfad bleibt zurückgestellt.</figcaption>
Was kostet eine Wärmepumpe nach Förderung?
Typisch 9.000 bis 14.000 Euro für eine Luft-Wasser-Wärmepumpe im EFH. Mit BAFA-Heizungstausch (bis 30–70 Prozent Förderung) bleibt der Eigenanteil im Bereich klassischer Heizungsinvestitionen.
Was ist die kommunale Wärmeplanung?
Eine kommunale Planung, die festlegt, welche Heizenergie-Pfade in einem Quartier in den nächsten 10–15 Jahren verfügbar sind. Ihre Wärmeplanung ist die Referenz für Ihre Heizungswahl. [CTA Ende] Wer die Wasserstoff-Frage geklärt hat und in Richtung Wärmepumpe + PV + Speicher denkt, findet die Speicher-Schwellen hier: Heimspeicher 2026.
Quellen und Stand
