360 Milliarden Euro, vier Trassenfamilien quer durch die Republik, ein Planungshorizont bis 2045: Der Netzentwicklungsplan Strom ist das umfangreichste laufende Infrastrukturvorhaben der deutschen Energiewende. Wer eine Photovoltaikanlage auf dem Dach hat, liest solche Zahlen mit einer bestimmten Frage im Kopf: Was davon kommt bei mir an?
Die kürzeste ehrliche Antwort lautet: an Ihrem Hausanschluss zunächst nichts. Das liegt an seiner Zuständigkeit. Wir sehen uns deshalb zuerst an, welches Netz hier ausgebaut wird. Daraus folgt, an welchen Stellen der Plan Ihre Anlage berührt und wo eine ganz andere Stelle zuständig ist.
Das Wichtigste in Kürze
- Zwei Netze, ein Plan: Der Netzentwicklungsplan regelt das Übertragungsnetz, also die großen Leitungen zwischen den Regionen. Ihr Hausanschluss hängt am Verteilnetz, das darin nicht vorkommt.
- Stand des Verfahrens: Der zweite Entwurf liegt seit März 2026 vor, die Konsultation der Bundesnetzagentur lief bis zum 24. August 2026. Von 159 vorgeschlagenen Maßnahmen hält die Behörde 118 für vorläufig bestätigungsfähig; die endgültige Bestätigung steht aus.
- Auf Ihrer Rechnung: Netzentgelte machen rund 8–11 ct/kWh aus, davon entfallen nur 1–2 ct auf das Übertragungsnetz. Der Ausbau wirkt auf den kleineren der beiden Posten.
- Was sich verschiebt: PV und Wind stellen in den Szenarien rund 90 Prozent der Erzeugungsleistung. Damit wird Strom in sonnenreichen Stunden reichlich, und Eigenverbrauch zählt mehr als Einspeisung.
- Ihr Hebel liegt woanders: Smart Meter, Lastmanagement und der Anschluss an der Straße entscheiden über Ihren Nutzen, und dafür ist der lokale Netzbetreiber zuständig.
Welches Netz hier ausgebaut wird
Das deutsche Stromnetz besteht aus zwei Stockwerken mit verschiedenen Aufgaben. Das Übertragungsnetz transportiert große Mengen über große Entfernungen, auf 380.000 Volt, zwischen Windparks an der Küste und Industriezentren im Süden. Vier Unternehmen betreiben es: Amprion, 50Hertz, TenneT und TransnetBW. Das Verteilnetz beginnt dort, wo der Strom in die Fläche geht, arbeitet sich über Umspannwerke auf 230 Volt herunter und endet an Ihrem Zähler. Dafür ist Ihr örtlicher Netzbetreiber zuständig, in Deutschland sind das rund 900 Unternehmen.

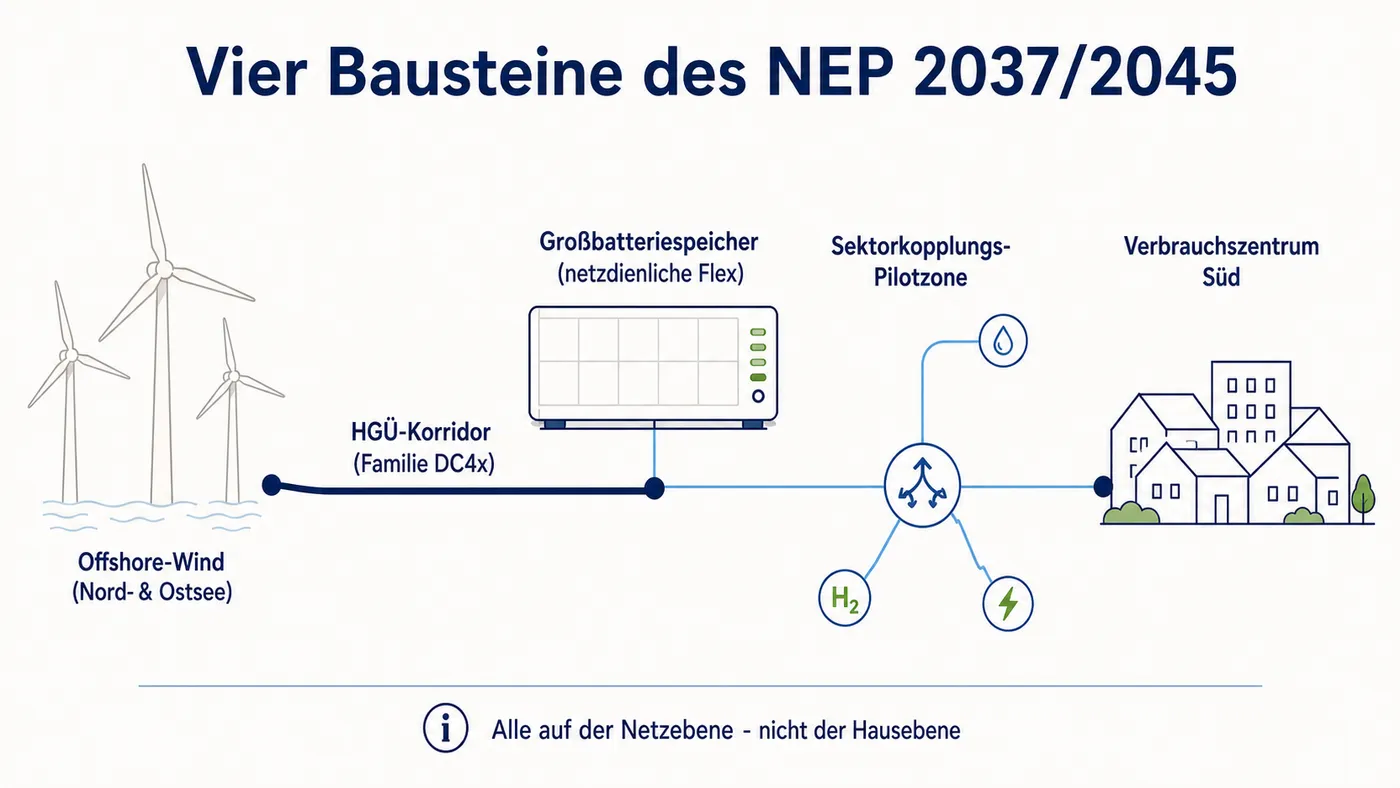

Der Netzentwicklungsplan, meist NEP abgekürzt, plant allein das obere Stockwerk. Die vier Übertragungsnetzbetreiber erstellen ihn gemeinsam im Auftrag der Bundesnetzagentur, die ihn anschließend prüft und bestätigt. Was darin steht, sind Höchstspannungsleitungen, Offshore-Anschlüsse und Großspeicher. Hausanschlüsse, Straßenzüge und Ortsnetztrafos kommen nicht vor.

Der auffälligste Baustein sind die Trassen für Hochspannungs-Gleichstrom-Übertragung, kurz HGÜ. Über lange Strecken verliert Gleichstrom weniger Energie als der sonst übliche Wechselstrom, weshalb sich die aufwendige Umwandlung an beiden Enden lohnt. Diese Leitungen bringen Windstrom von Nord nach Süd. Dazu kommen die Anschlüsse der Offshore-Windparks, netzdienliche Großbatteriespeicher und Pilotzonen, in denen Strom, Wärme und Wasserstoff gemeinsam geplant werden.
Was gerade entschieden wird
Ein Satz aus der laufenden Prüfung sagt mehr über den Plan als jede Milliardenzahl: Von 159 vorgeschlagenen Maßnahmen hält die Bundesnetzagentur 118 für vorläufig bestätigungsfähig. Rund ein Viertel steht in Frage. Ein Netzentwicklungsplan ist keine Absichtserklärung, die im Ganzen kommt, sondern eine Liste einzeln geprüfter Vorhaben; nur die bestätigten gehen in den Bundesbedarfsplan ein, mit dem der Gesetzgeber den Bedarf verbindlich feststellt.

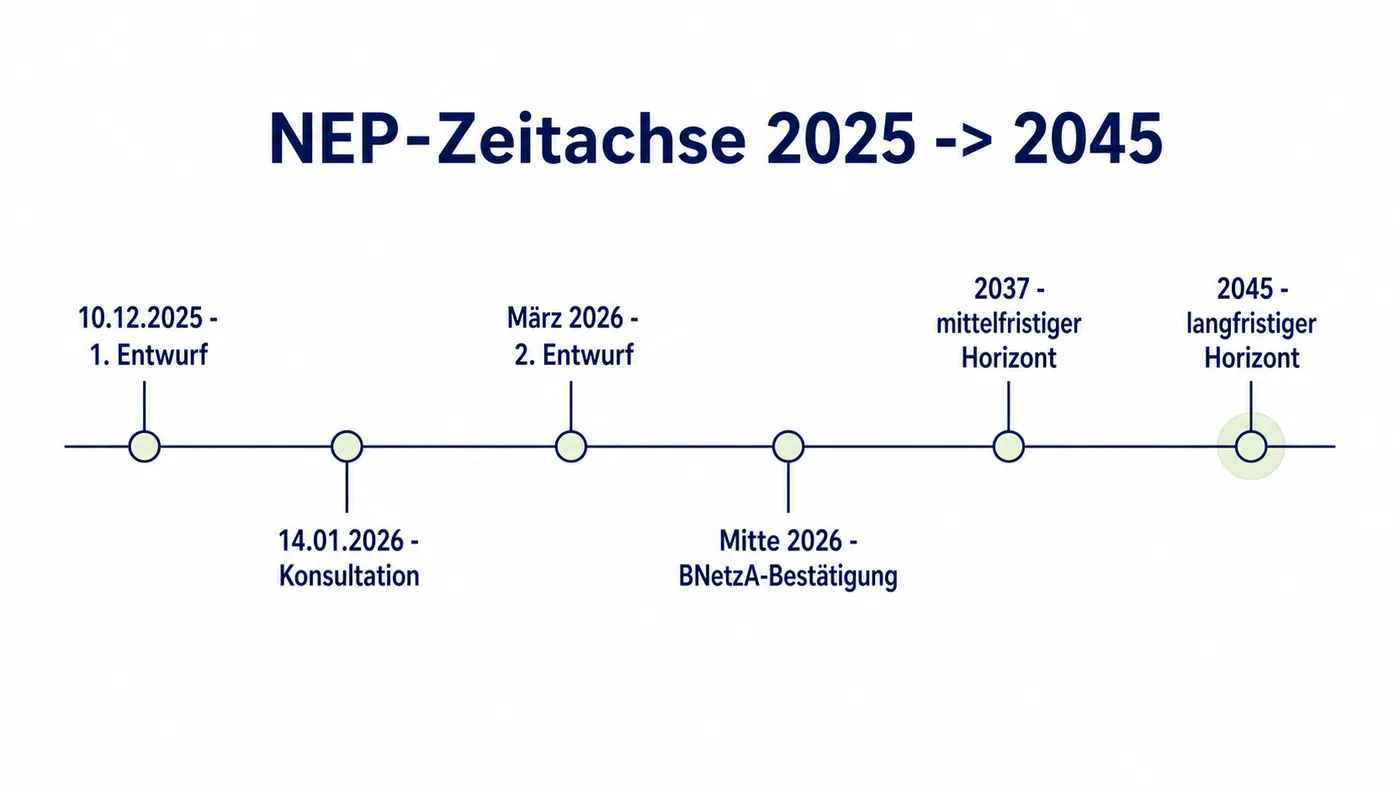

Die aktuelle Runde ist fast durch. Der zweite Entwurf liegt seit März 2026 vor, die Konsultation der Bundesnetzagentur endete am 24. August 2026, die endgültige Bestätigung wird im Herbst erwartet. Was unten über Zeiträume steht, beruht deshalb auf einem Plan, dessen Maßnahmen größtenteils, aber nicht vollständig bestehen werden.

Was von 360 Milliarden auf Ihrer Rechnung landet
Netzentgelte stehen als eigener Posten auf der Stromrechnung. Sie sind das Entgelt dafür, dass der Strom überhaupt zu Ihnen kommt, und sie bilden beide Stockwerke ab: einen überregionalen Anteil für das Übertragungsnetz und einen örtlichen für das Verteilnetz.
In Deutschland liegen die Netzentgelte 2026 bei rund 8 bis 11 Cent je Kilowattstunde, je nach Region und Verbrauchsklasse. Auf das Übertragungsnetz entfallen davon 1 bis 2 Cent. Das ist der Posten, auf den der Netzausbau wirkt, und damit der kleinere von beiden.
Ein Investitionsprogramm über zwei Jahrzehnte verteilt sich auf einen Posten, der etwa ein Sechstel Ihrer Netzentgelte ausmacht. Selbst eine deutliche Veränderung dort bewegt die Stromrechnung um Bruchteile eines Cents je Kilowattstunde.
Die Bandbreite plausibler Entwicklungen reicht von moderaten Erhöhungen durch den höheren Aufwand bis zu Senkungen durch einen effizienteren Betrieb des Großnetzes. Eine pauschale Kostenexplosion durch den Netzausbau ist damit der unwahrscheinlichere Pfad. Regional sehr ungleich wird die Entwicklung trotzdem — das entscheidet sich aber im Verteilnetz, und über das sagt der Plan nichts.
Warum der Plan Ihr Haus trotzdem betrifft
Der Netzausbau findet also anderswo statt und bewegt Ihre Rechnung kaum. Warum lohnt er dann überhaupt einen Blick? Weil er beschreibt, wie das Stromsystem in fünfzehn Jahren aussieht, in dem Ihre Anlage dann läuft.
In allen Szenarien des Plans stellen Photovoltaik und Wind zusammen rund 90 Prozent der installierten Erzeugungsleistung. Ein Stromsystem, das so gebaut ist, verhält sich anders als das heutige: An sonnigen Mittagen gibt es sehr viel Strom, an windstillen Winterabenden wenig. Der Wert einer Kilowattstunde hängt damit stärker als früher davon ab, wann sie anfällt.
Für Ihre Anlage hat das zwei gegenläufige Folgen. Der Marktwert eingespeisten Solarstroms sinkt tendenziell, weil in genau den Stunden, in denen Ihr Dach liefert, alle anderen Dächer ebenfalls liefern. Für Bestandsanlagen sichert die Einspeisevergütung diesen Wert über zwanzig Jahre ab; wie sich die Sätze entwickeln, führt Einspeisevergütung Deutschland 2026 auf. Nach Ablauf dieser Frist zählt der Marktpreis.
Der Wert des Eigenverbrauchs steigt dagegen. Jede selbst genutzte Kilowattstunde erspart den Bezugspreis samt Netzentgelt und Abgaben, und dieser Preis folgt der Knappheit zu anderen Tageszeiten als Ihre Erzeugung. In dieser Lücke arbeiten Heimspeicher und Lastverschiebung; welche Kapazität dafür passt, rechnet Speicher-Größe nach Jahresverbrauch durch.
Die Großbatteriespeicher des Plans ersetzen den Heimspeicher dabei nicht. Sie lösen dieselbe Aufgabe eine Ebene höher: Strom zeitlich verschieben, dort aber für ganze Regionen statt für ein Haus. Beide Ebenen arbeiten in dieselbe Richtung.
Was der Ausbau regional verschiebt

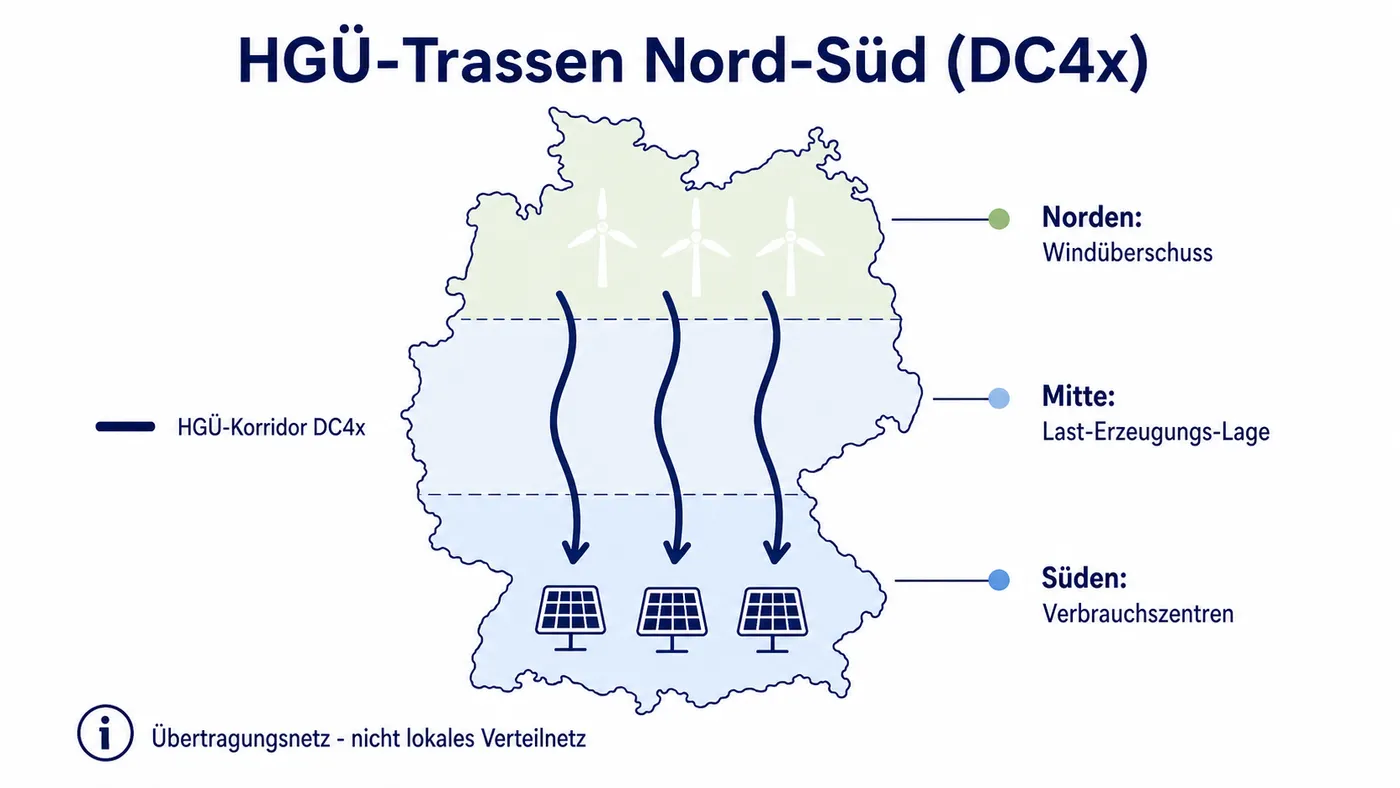

Wie stark diese Verschiebung bei Ihnen ankommt, hängt allerdings davon ab, wo Ihr Haus steht. Die Leitungen führen Windstrom von der Küste in den Süden, und auf welcher Seite dieser Bewegung Ihre Anlage liegt, entscheidet mehr über ihre Lage als der Plan als Ganzes.
Im Süden entlasten die neuen Leitungen die örtlichen Netze, weil ein Teil des Bedarfs von außen gedeckt wird; das Risiko, bei Überlastung abgeregelt zu werden, bleibt für kleine Anlagen begrenzt. Im windreichen Norden konzentriert sich dagegen die Einspeisung, und dort entscheidet die örtliche Verteilnetzkapazität darüber, wie schnell eine neue Anlage überhaupt ans Netz kommt. Wer dort eine Erweiterung plant — ein zusätzliches Modulfeld, eine Wärmepumpe, eine Wallbox — fragt die Anschlusssituation vorher beim eigenen Netzbetreiber ab statt nach der Bestellung.

Wo Ihr eigener Hebel liegt
Hier endet der Plan und beginnt Ihre Entscheidung. Die Anschlussbedingungen an Ihrer Straße, die Kapazität des Ortsnetztrafos und die Frage, ob Wärmepumpe und Wallbox zusätzlich passen, bestimmt der örtliche Verteilnetzbetreiber. Der Bundesverband Neue Energiewirtschaft weist seit Jahren darauf hin, dass dieser Teil des Netzes weniger systematisch geplant wird als der obere.
Der Netzausbau macht die eigenen Schritte damit wichtiger statt überflüssig. Ein Lastprofil auswerten und einen zeitvariablen Tarif abrechnen lässt sich erst mit Messwerten im Viertelstundentakt. Wo der Rollout steht und ab wann Sie ein Anrecht darauf haben, führt Smart Meter in DACH 2026 auf.

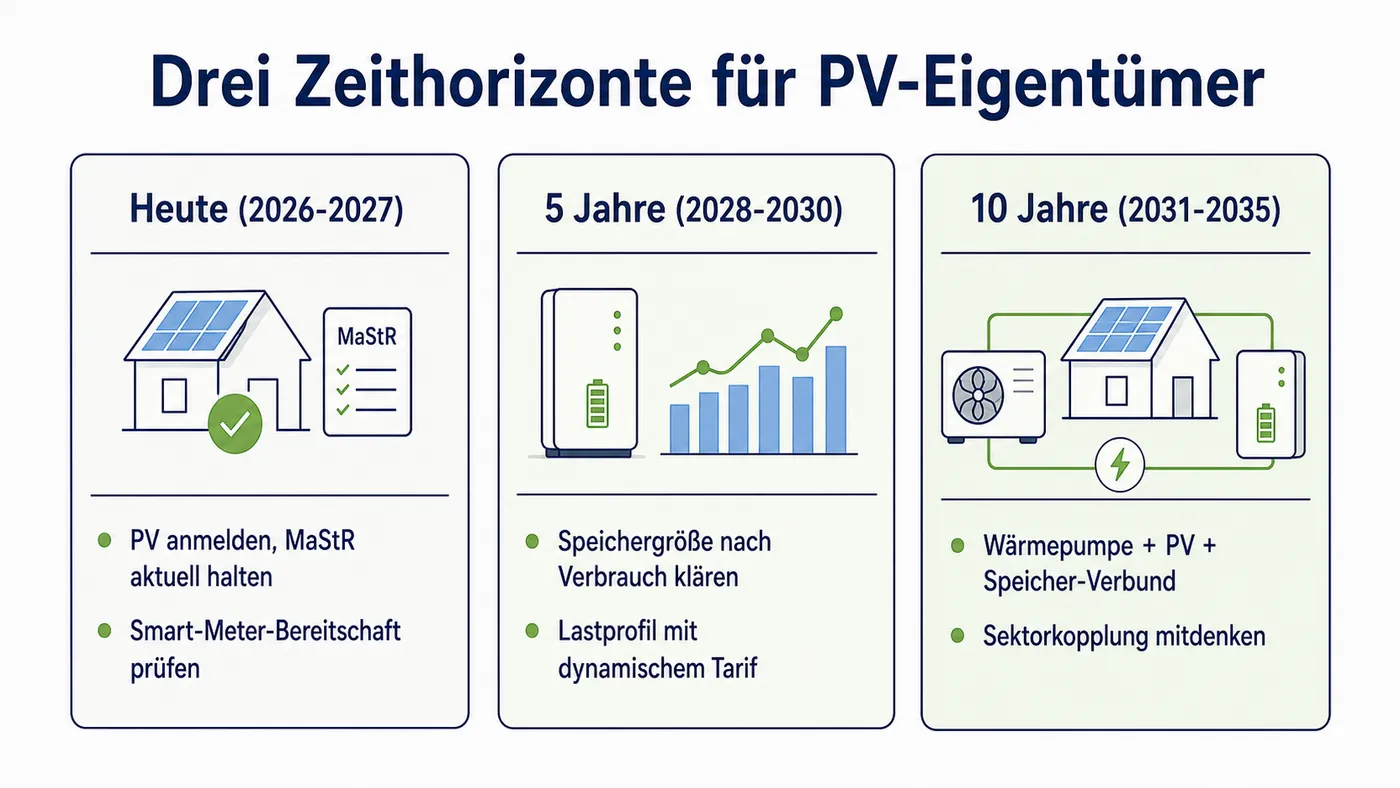

Was daraus für die nächsten zehn Jahre folgt

| Zeitraum | Was im Netz passiert | Was daraus für Sie folgt |
|---|---|---|
2026–2027 | Bestätigung des Plans, Beginn der Umsetzung | Anlage sauber angemeldet halten, Bereitschaft für ein intelligentes Messsystem prüfen. Kein Anlass für eine Sonderinvestition |
2028–2030 | Erste HGÜ-Trassen in Betrieb, Großspeicher wachsen | Speichergröße am eigenen Verbrauch ausrichten, Lastprofil und zeitvariabler Tarif werden zum Paar |
2031–2035 | Übertragungsnetz weitgehend fertig, erste Sektorkopplungs-Quartiere | Wärmepumpe, Photovoltaik und Speicher als ein System planen statt als drei Anschaffungen |
Die Reihenfolge ist dabei wichtiger als jedes einzelne Datum. Heute zahlt sich aus, was die Voraussetzungen schafft: eine korrekt gemeldete Anlage und die Fähigkeit, den eigenen Verbrauch zu messen. Wer diese Grundlage hat, kann jede spätere Entscheidung auf eigene Zahlen stützen, statt auf Annahmen über einen Plan, dessen Maßnahmen zu einem Viertel noch zur Prüfung stehen.
Häufige Fragen
Steigt mein Strompreis wegen des Netzausbaus?
Der Übertragungsnetz-Anteil der Netzentgelte kann über die Jahre moderat steigen, und er beträgt 1 bis 2 Cent je Kilowattstunde. Die größeren Posten Ihrer Rechnung sind der Energiepreis und das örtliche Verteilnetz, und beide folgen anderen Entwicklungen.
Muss ich wegen des Netzausbaus schneller eine PV-Anlage installieren?
Die Wirtschaftlichkeit einer Anlage entscheidet sich am Eigenverbrauch und an der Einspeisevergütung, nicht am Zeitplan des Netzausbaus. Ein Grund zur Eile entsteht daraus nicht.
Was bedeutet HGÜ?
Hochspannungs-Gleichstrom-Übertragung. Anders als bei den Freileitungen, die man kennt, fließt der Strom hier als Gleichstrom und über weite Strecken mit geringeren Verlusten. Mehrere der geplanten Trassen verlaufen auf Teilstrecken als Erdkabel, was die Bauzeit verlängert und die Kosten erhöht.
Bin ich vom Netzausbau direkt betroffen?
Verläuft eine geplante Trasse in Ihrer Region, können Sie sich am öffentlichen Verfahren beteiligen; Konsultationen und Bürgerbeteiligung gehören zum Genehmigungsweg. Sonst erreicht Sie der Ausbau über die Netzentgelte und über die Anschlusssituation im Verteilnetz.
Was unterscheidet den Netzentwicklungsplan von der kommunalen Wärmeplanung?
Der Netzentwicklungsplan betrifft das Stromübertragungsnetz und wird bundesweit von den Netzbetreibern erstellt. Die kommunale Wärmeplanung regelt, wie eine Gemeinde künftig heizt, und liegt bei der Kommune. Für ein Haus mit Photovoltaik und Wärmepumpe sind beide relevant, entstehen aber in getrennten Verfahren.
Wann sollte ich meine Anlage anpassen?
Der Anlass dafür kommt in aller Regel aus dem eigenen Haushalt: eine neue Wärmepumpe, ein Elektroauto, eine Renovierung. Der Netzausbau verändert die Rahmenbedingungen über Jahre hinweg, nicht von einem Versionswechsel des Plans auf den nächsten.
