Balkonkraftwerk im Mietverhältnis: Rechtsprechung Stand 2026

Rechtsprechung 2024-2026 zu Balkonkraftwerken in Miete und WEG: § 554 BGB, BGH V ZR 29/24, Verweigerungsgründe, vollständiger Antrag, sichere Montage.

Hero: Antrag-Unterlagen am Schreibtisch mit Modul-Datenblatt im Vordergrund.

Seit der BGB-Reform vom 17.10.2024 ist das Balkonkraftwerk als „privilegierte bauliche Veränderung" benannt. Mieterinnen und Mieter haben einen Zustimmungsanspruch nach § 554 BGB. Die Praxis der ersten 18 Monate zeigt unterschiedliche Reaktionen von Vermietern und Hausverwaltungen. Der BGH hat im Juli 2025 eine erste Leitentscheidung zur WEG-Konstellation gefällt (V ZR 29/24), Instanzgerichte präzisieren laufend, was als „wichtiger Grund" für Verweigerung gilt. Wer den aktuellen Stand kennt, verhandelt qualifiziert. Wer pauschal abgewiesen wird, hat dokumentierte Rückendeckung. Beide Rollen laufen durch diesen Beitrag: Mietende gegen eine Vermieter-Ablehnung, Eigentümerinnen und Eigentümer gegen einen ablehnenden Beschluss ihrer Gemeinschaft. Bis zum vollständigen Antrag ist der Weg derselbe, danach trennt er sich. Stand ist 28. Mai 2026.

Das Wichtigste in Kürze

  • § 554 BGB nach Reform 17.10.2024: Balkonkraftwerk ist „privilegierte bauliche Veränderung". Mieter haben Zustimmungsanspruch.
  • Wichtiger Grund für Verweigerung muss substantiiert vorgebracht werden; pauschale Ablehnungen sind nicht zulässig (instanzgerichtliche Praxis 2025/2026).
  • BGH V ZR 29/24 (18.07.2025): sichtbare Balkon-Solaranlage ist bauliche Veränderung (§ 20 Abs. 1 WEG) auch ohne Substanzeingriff; der Genehmigungsanspruch ersetzt nicht den WEG-Beschluss. Ohne Beschluss kann Rückbau verlangt werden.
  • § 20 Abs. 2 WEG: Anspruch auf Gestattung als privilegierte Maßnahme, Beschluss mit einfacher Mehrheit, aber zwingend vor der Installation.
  • Vollständiger Antrag mit Datenblatt, Halterungs-Nachweis, Versicherung, Rückbau-Zusage schlägt pauschale Ablehnung.
  • Erfolgsaussicht bei vollständigem Antrag mit Mietrechtsberatung ist nach Beratungspraxis hoch. Eine belastbare bundesweite Statistik liegt für die ersten 18 Monate noch nicht vor.

§ 554 BGB nach der Reform 17.10.2024

Das BGB-Reformgesetz vom 17.10.2024 (BGBl. 2024 I Nr. 285) hat § 554 BGB so umgestaltet, dass Mieterinnen und Mieter einen Anspruch auf Zustimmung zur Installation eines Balkonkraftwerks haben. Das Balkonkraftwerk wird explizit als „privilegierte bauliche Veränderung" benannt, neben anderen privilegierten Veränderungen (barrierefreie Umbauten, E-Auto-Ladestation, Einbruchsschutz).

Die Privilegierung bedeutet: Der Vermieter kann die Zustimmung nur aus wichtigem Grund verweigern. Pauschale Ablehnung „passt nicht ins Hauskonzept" reicht nicht. Der wichtige Grund muss substantiiert sein, mit konkretem Bezug auf reale Risiken wie denkmalrechtliche Beschränkungen, dokumentierte Statik-Bedenken oder optisch-prägende Eingriffe in geschützten Fassaden.

Gleichzeitig darf der Vermieter das „Wie" mitbestimmen: Befestigungsart, Halterungs-Modelle, Rückbau-Verpflichtung beim Auszug, Versicherungs-Mitversicherung. Diese Auflagen müssen verhältnismäßig sein. Eine Anforderung „nur die teuerste Halterung XY" ohne sachlichen Grund ist unverhältnismäßig.

Was § 554 BGB seit dem 17.10.2024 regelt
  • Das Ob: Mieterinnen und Mieter haben einen Anspruch auf Gestattung. Verweigern kann der Vermieter nur aus wichtigem Grund.
  • Das Wie: Befestigungsart, zugelassene Halterungsmodelle, Rückbau beim Auszug und Versicherungsnachweis bleiben Sache des Vermieters.
  • Die Fundstelle: BGBl. 2024 I Nr. 285; die Privilegierung steht damit im Gesetz, nicht nur in der Rechtsprechung.

Was als „wichtiger Grund" für Verweigerung gilt

Die Gerichts-Praxis 2025/2026 hat den Begriff „wichtiger Grund" konkretisiert. Vier Fallgruppen haben sich herauskristallisiert:

Anerkannt als wichtiger Grund:

  • Substantieller Statik-Mangel mit konkretem Nachweis (Sachverständigen-Gutachten, dokumentierte Bauschäden)
  • Denkmalrechtliche Beschränkungen mit Bescheid des Denkmalamts
  • Massive Optikbeeinträchtigung in geschützten Quartieren (z. B. UNESCO-Weltkulturerbe-Bereiche)
  • Brandschutz-Mangel in spezifischen Konstellationen (Treppenhaus-Fassade, Rettungsweg-Verlauf)

Nicht anerkannt als wichtiger Grund:

  • Pauschale Ablehnung ohne Begründung
  • Ästhetische Bedenken ohne dokumentiertes Fassaden-Konzept der Hausverwaltung
  • Verweis auf andere Mieter im Haus, die kein Balkonkraftwerk haben
  • Generische Statik-Bedenken ohne konkrete Anhaltspunkte
  • Generische Versicherungs-Bedenken ohne konkreten Versicherungs-Bezug

Die zentrale Unterscheidung: Konkretes Risiko mit Nachweis vs. abstrakte Bedenken. Wer pauschal ablehnt, verliert in der Regel. Dieselben vier Fallgruppen messen auch einen ablehnenden WEG-Beschluss, denn die Privilegierung steht in § 20 Abs. 2 WEG wie in § 554 BGB. Ein Negativbeschluss ohne konkreten Nachweis bleibt derselbe abstrakte Einwand, nur mit Protokoll.

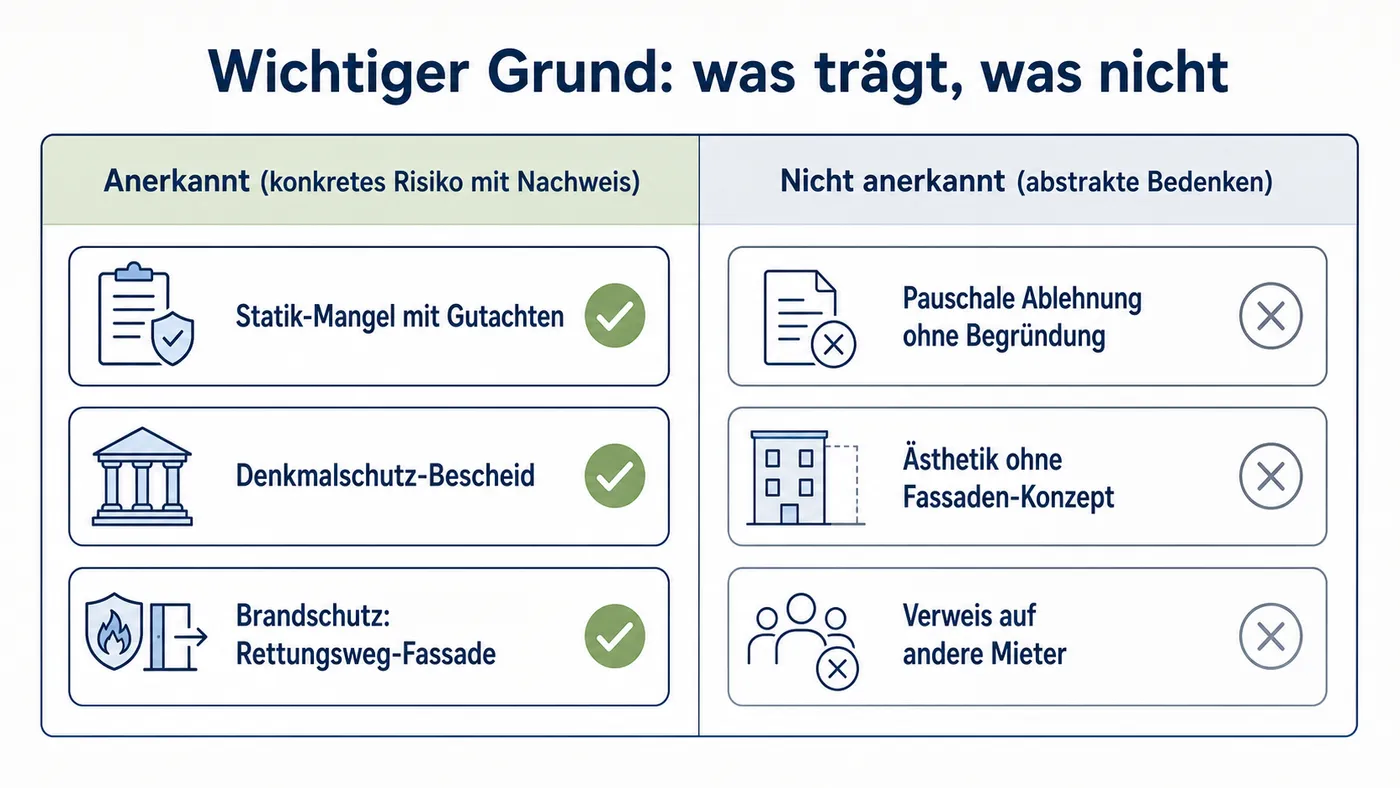

Zwei-Spalten-Prüftafel: links anerkannte Verweigerungsgründe mit konkretem Nachweis, rechts abstrakte Bedenken ohne tragfähigen Nachweis.
Zwei-Spalten-Prüftafel: links anerkannte Verweigerungsgründe mit konkretem Nachweis, rechts abstrakte Bedenken ohne tragfähigen Nachweis.

Ästhetische Argumente: was Gerichte gewichten

Der häufigste Streitfall ist die ästhetische Ablehnung. Die instanzgerichtliche Praxis 2025/2026 hat die Linie präzisiert: Ästhetische Argumente sind nur tragfähig, wenn die Hausverwaltung ein dokumentiertes Fassaden-Konzept hat, das vor der Installations-Anfrage bestand. Ein nachgereichtes Konzept als Reaktion auf den Antrag, ob Mietenden- oder WEG-Beschlussantrag, wirkt selten. (Die bisher einzige BGH-Entscheidung V ZR 29/24 betraf die WEG-Beschlusspflicht, nicht den ästhetischen Verweigerungsgrund im Mietverhältnis; die ästhetische Linie ist daher instanzgerichtlich, nicht höchstrichterlich gefestigt.)

Bei reversibler Klemm-Halterung am Geländer (kein sichtbarer Eingriff in die Fassade) ist die ästhetische Hürde besonders hoch. Bei Wandhalterung mit sichtbaren Befestigungspunkten an der Fassade kann eine ästhetische Argumentation tragen, sofern das Fassaden-Konzept dokumentiert ist.

Die dokumentierte instanzgerichtliche Linie trägt deshalb keine pauschale Optik-Ablehnung: Ohne vorbestehendes Fassaden-Konzept, Denkmalbezug oder konkrete Fassadenwirkung bleibt Ästhetik ein abstrakter Einwand.

Statik- und Brandschutz-Argumente

Statik-Argumente werden von Gerichten als legitim angesehen, wenn sie konkret unterlegt sind. Eine pauschale Behauptung „das Geländer hält das nicht" reicht nicht. Anerkannte Statik-Argumente:

  • Sachverständigen-Gutachten zum Bestandsgeländer
  • Bauschäden-Dokumentation am Trägerelement
  • Hersteller-Datenblatt-Vergleich (Modulgewicht vs. dokumentierte Geländer-Tragfähigkeit)

Wer als Mieter mit Statik-Argument konfrontiert wird, bringt einen eigenen Statik-Nachweis bei: eine zertifizierte Hersteller-Halterung mit Statik-Dokumentation oder ein Statiker-Gutachten zu Bestandsgeländer und geplanter Last. Die Halterungs- und Statik-Grenzen dazu führt Balkonhalterung und Montage; für den Antrag zählt hier nur, dass der Nachweis vor der Ablehnung liegt und nicht danach.

Brandschutz-Argumente sind seltener und in der Regel auf spezifische Konstellationen beschränkt: Treppenhaus-Fassade als Rettungsweg oder spezielle Brandschutz-Anforderungen in bestimmten Gebäude-Klassen.

Statik-Einwand richtig lesen

Ein Statik-Einwand trägt nur, wenn er den konkreten Balkon trifft: Geländerzustand, Modulgewicht, Halterung und Windlast. Fehlt dieser Bezug, bleibt es ein abstraktes Bedenken.

Antrag mit Schwelle: Mindestinhalt, der auch vor Gericht trägt

Dieselbe Unterlagenliste trägt in beiden Rollen, nur der Adressat wechselt. Mietende reichen sie beim Vermieter ein und brauchen sie später gegen dessen Ablehnung. Eigentümerinnen und Eigentümer legen sie der Verwaltung als Beschlussantrag vor und brauchen sie gegen einen ablehnenden Beschluss. Mindestinhalt nach Verbraucherzentrale-Praxis 2026:

  • Modul-Datenblatt (Hersteller, Modell, Gewicht, Abmessung, Zertifizierungen)
  • Halterungs-Datenblatt mit dokumentierter Statik
  • Wechselrichter-Datenblatt mit VDE-AR-N-4105-Konformitätserklärung
  • Montage-Skizze (Foto der geplanten Position mit Maßangabe)
  • Versicherungs-Bestätigung der Mitversicherung Hausrat/Haftpflicht
  • Rückbau-Zusage (reversible Montage, Rückbau bei Auszug auf eigene Kosten)
  • Anschluss-Konzept (Schuko vs. Wieland, Verkabelung)

Ein solcher Antrag löst die § 554-Pflicht zur substantiierten Antwort aus. Wer pauschal ablehnt nach Erhalt eines vollständigen Antrags, hat in der Folge-Klage eine schwache Position. In der Eigentümerversammlung wirkt dieselbe Vollständigkeit anders herum: Sie zwingt die Gemeinschaft, ihre Ablehnung an einem konkreten Nachweis festzumachen, und genau daran misst später das Gericht den Beschluss.

Die Datenblätter für diese Liste liefert jeder seriöse Anbieter vor dem Kauf, meist als PDF auf der Produktseite; ein Set muss dafür nicht bestellt sein. Bestellen können Sie parallel zum laufenden Antrag, montieren dürfen Sie erst nach Zustimmung oder Beschluss. Wer den Antrag praktisch vorbereitet, findet die Halterungs-Grenzen und die Mindestinhalts-Liste in Balkonhalterung und Montage — beides gehört in dieselbe Mappe, die Sie ohnehin für die Zustimmung zusammenstellen.

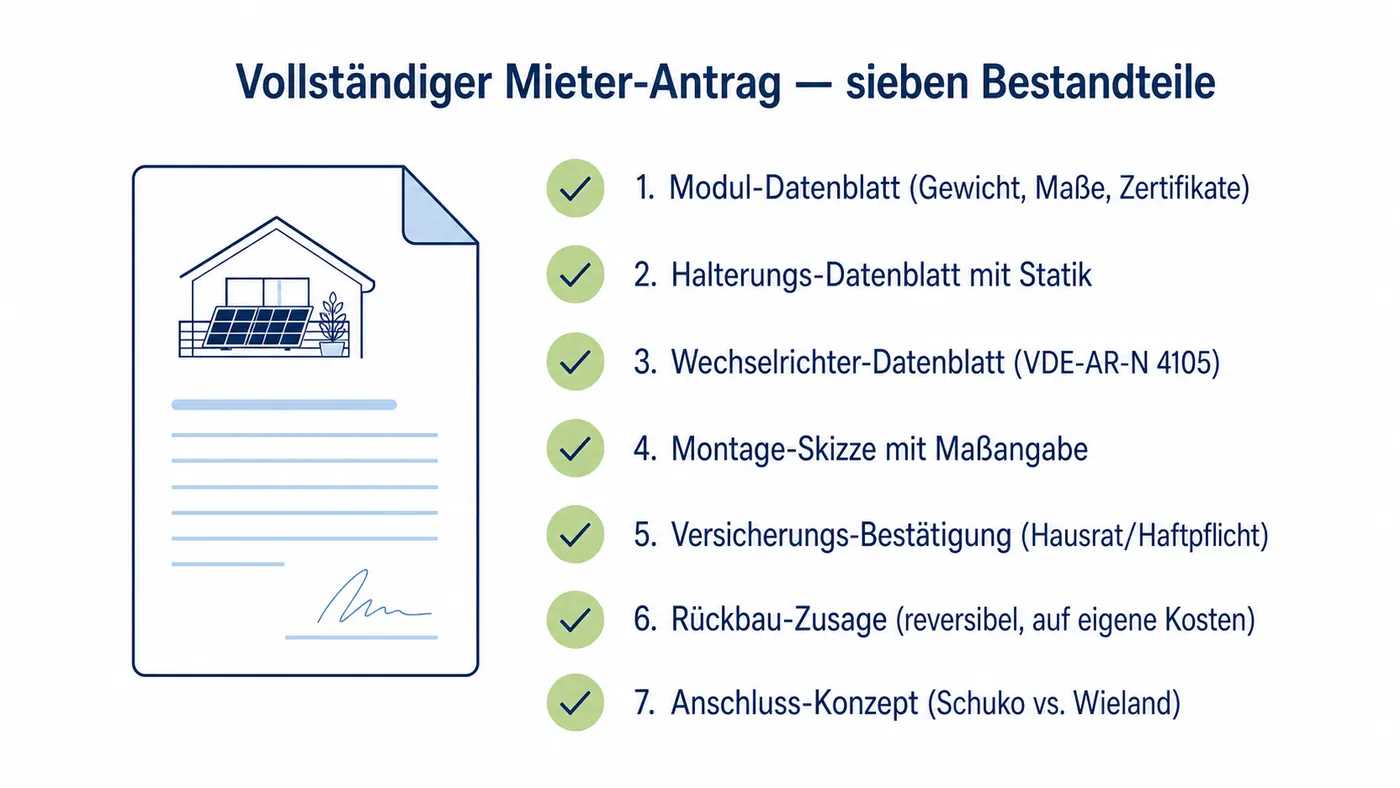

Checklisten-Schema mit sieben abgehakten Pflichtbestandteilen eines vollständigen Mieter-Antrags neben einem Dokumentsymbol.
Checklisten-Schema mit sieben abgehakten Pflichtbestandteilen eines vollständigen Mieter-Antrags neben einem Dokumentsymbol.

Die Checkliste gehört gedanklich vor jede Nachfrage beim Vermieter und vor jeden Antrag auf die Tagesordnung. Je vollständiger Datenblatt, Halterung, Anschluss und Rückbau dokumentiert sind, desto schwerer wird eine pauschale Ablehnung.

Wenn Sie zur Miete wohnen: Verweigerung, Fristen, Aussichten

Ab hier trennen sich die beiden Wege, weil Mietende gegen eine Person vorgehen und Eigentümerinnen und Eigentümer gegen einen Beschluss. Dieser Abschnitt gilt dem Mietverhältnis; wer in einer Eigentümergemeinschaft wohnt, findet seinen Weg im nächsten.

Drei Eskalations-Stufen sind in der Praxis 2026 üblich. Stufe 1 ist die Anfrage beim Deutschen Mieterbund (DMB), der Mitgliedern Beratung zu Mieter-PV-Konflikten bietet; für Mitglieder typisch kostenfrei, sonst nach Tarif. Stufe 2 ist die regionale Verbraucherzentrale, bei systematischen Konflikten im Mehrfamilienhaus auch als Sammel-Beratung. Stufe 3 ist die Klage auf Duldung: Streitwert typisch unter 5.000 €, Amts- oder Landgericht zuständig, bei vollständigem Antrag und nicht substantiiertem Verweigerungsgrund mit guten Aussichten. Die meisten Konflikte lösen sich in Stufe 1 oder 2.

Aus der Beratungspraxis von Mieterbund und Verbraucherzentralen lässt sich ein klares Muster ableiten. Eine belastbare bundesweite Quote für die ersten 18 Monate § 554-Praxis liegt noch nicht vor, die folgende Einordnung ist daher qualitativ:

  • Vollständiger schriftlicher Antrag (alle Unterlagen wie oben): in den meisten Fällen Zustimmung innerhalb von 6–8 Wochen, weil der Vermieter zur substantiierten Antwort gezwungen ist.
  • Nachgereichter Antrag (Unterlagen erst nach erster Ablehnung): geringere, aber weiterhin gute Aussicht nach Nachfrage.
  • Klage: deutlich überwiegend zugunsten der Mieter, sofern der Antrag vollständig und der wichtige Grund nicht substantiiert war.

Die Annahme für einen einfachen Zeit- und Kostenfall: Der vollständige Antrag geht am 1. Juni ein, die Vermietung reagiert 6 Wochen nicht, danach folgt eine Erinnerung mit 14 Tagen Frist. Nach 8 Wochen liegt der Konflikt bei Beratung oder Klage. Bei einem Streitwert unter 5.000 Euro bleibt das Amts- oder Landgericht zuständig; mit Rechtsschutz-Selbstbeteiligung von 150 Euro ist die Ersteskalation oft günstiger als eine eigenmächtige Montage mit 400 Euro Rückbaukosten und Schadensersatzrisiko.

Die Aussichten variieren nach Bundesland und Wohnungsmarkt-Struktur. In Großstädten mit hohem Mietverhältnis-Anteil (Hamburg, Berlin, München) ist die Durchsetzung erfahrungsgemäß etwas einfacher als im ländlichen Raum.

Wenn Sie Eigentümer in einer WEG sind: Beschluss statt Zustimmung

In der Eigentümergemeinschaft ändert sich die Gegenseite: Sie verhandeln mit einer Versammlung, deren Entscheidung ein Beschluss mit eigenen Formen und eigenen Fristen ist. Neben § 554 BGB greift deshalb § 20 WEG. Die Reform 2020 hat eingeführt, dass für „privilegierte bauliche Veränderungen" eine einfache Mehrheit in der Eigentümerversammlung reicht. Vor 2020 galt Allstimmigkeit.

Der BGH hat mit Urteil vom 18.07.2025 (V ZR 29/24) zwei Punkte geklärt:

  • Eine von außen sichtbare Balkon-Solaranlage ist eine bauliche Veränderung im Sinne von § 20 Abs. 1 WEG; schon die optische Veränderung des Erscheinungsbilds genügt, ein Substanzeingriff ist nicht nötig.
  • Der gesetzliche Anspruch auf Gestattung ersetzt nicht den formellen Beschluss der Eigentümerversammlung. Im entschiedenen Fall durfte die Gemeinschaft den Rückbau einer ohne Beschluss installierten Anlage verlangen, obwohl ein Anspruch auf Gestattung bestanden hätte.

Praktisch heißt das: Eigentumswohnungs-Eigentümer reichen vor der Eigentümerversammlung einen Antrag mit denselben Unterlagen wie beim Mieter-Antrag ein und holen den Beschluss aktiv ein. Als privilegierte Maßnahme nach § 20 Abs. 2 WEG genügt die einfache Mehrheit, sofern das Vorhaben verhältnismäßig ist. Wer ohne Beschluss montiert, riskiert nach der BGH-Linie die Rückbau-Verpflichtung, auch dann, wenn die Zustimmung an sich hätte erteilt werden müssen.

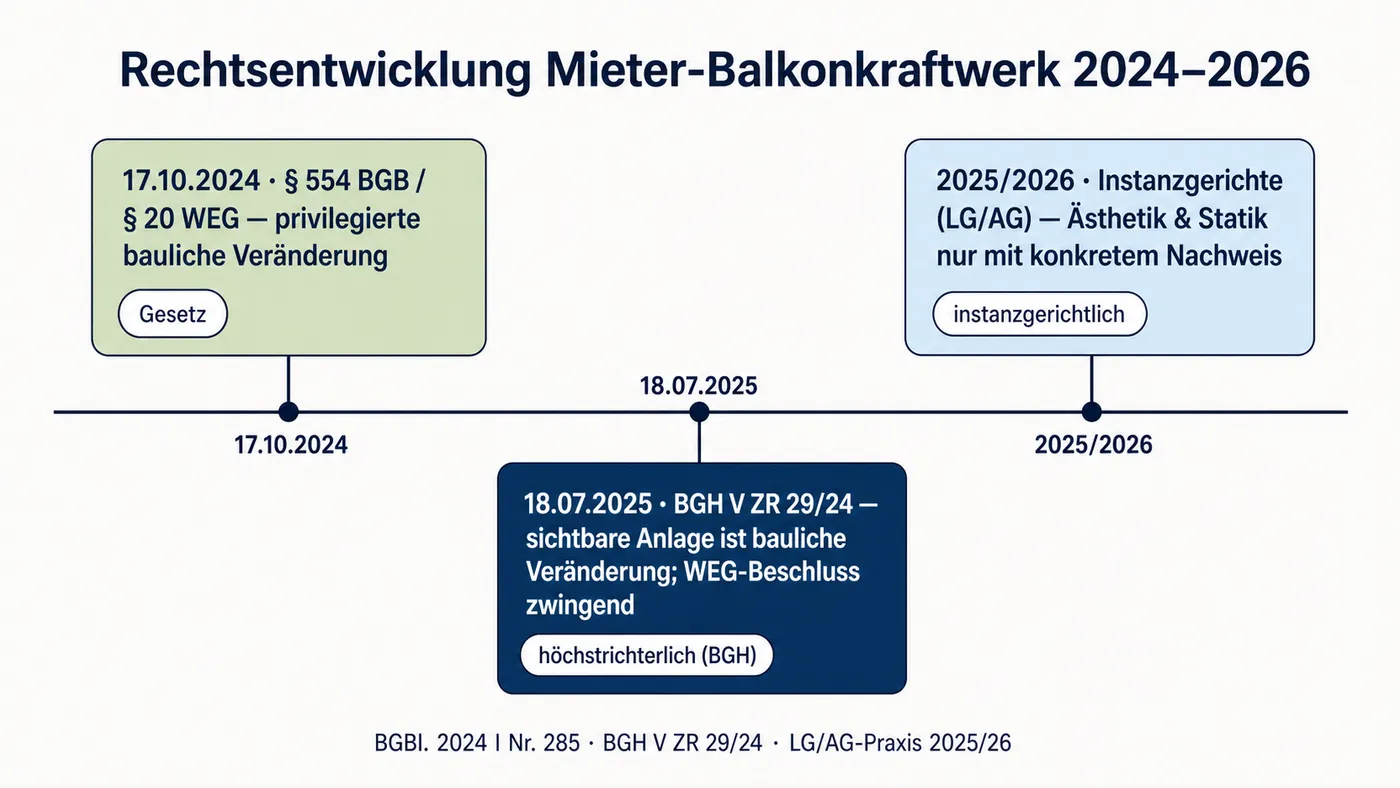

Animation: Drei Etappen der Rechtsentwicklung — § 554-Reform, BGH-Klärung zur WEG-Beschlusspflicht und Instanzpraxis.

Die Zeitachse erklärt, warum die Verwaltung Ihren Antrag 2026 anders liest als vor der Reform. Über das Ob darf sie nicht mehr frei entscheiden, über Befestigung, Rückbau und Nachweise weiterhin. In dieser Lücke entstehen die Auflagen, über die in der Versammlung gestritten wird.

Für die Tagesordnung heißt das: Formulieren Sie den Beschlussantrag so, dass er das Ob und das Wie trennt. Ein Antrag, der die Gestattung und zugleich eine konkrete Halterung, den Rückbau bei Verkauf und den Versicherungsnachweis benennt, nimmt der Versammlung die naheliegendste Ausweichbewegung, nämlich die Vertagung zur Klärung offener Punkte.

Lehnt die Versammlung ab, läuft die Uhr anders als im Mietverhältnis. Gegen einen ablehnenden Beschluss gilt die Monatsfrist des § 45 WEG für die Anfechtungsklage; wer sie verstreichen lässt, muss im nächsten Turnus neu beantragen. Die Alternative ist die Beschlussersetzungsklage nach § 44 Abs. 1 Satz 2 WEG: Das Gericht ersetzt den Beschluss, den die Gemeinschaft hätte fassen müssen. Beide Wege setzen voraus, dass Protokoll, Tagesordnungspunkt und das eingereichte Unterlagenpaket vorliegen. Fehlten die Unterlagen bei der Abstimmung, ist der schnellere Weg fast immer der vollständige Antrag auf die nächste Tagesordnung statt der Streit über den alten Beschluss.

Der Zeitfall sieht damit anders aus als im Mietverhältnis. Nicht eine 6-Wochen-Reaktionszeit bestimmt den Takt, sondern der Versammlungsturnus, und ab der Beschlussfassung läuft die harte Monatsfrist. Wer sie verpasst, wartet auf die nächste ordentliche Versammlung, im Regelfall also ein Jahr. Gegenüber den 400 Euro Rückbaukosten einer eigenmächtigen Montage ist dieses Jahr Wartezeit der teurere Posten, aber der einzige, der die Anlage am Balkon lässt.

DACH-Vergleich

Die vorstehenden Regeln gelten in Deutschland unabhängig davon, ob Sie mieten oder Eigentümer sind: § 554 BGB oder § 20 Abs. 2 WEG, konkrete Verweigerungsgründe, vollständiger Antrag, keine Montage vor Zustimmung oder Beschluss. Für Balkonkraftwerke in Österreich und der Schweiz gelten eigene Gesetze und Fristen.

In Österreich greift MRG § 9 für Mietveränderungen, die WEG-Schweigefrist seit 01.09.2024 für Eigentumswohnungen. Die Position der Mietenden ist substantiell gestärkt. Die Anmeldewege dazu führen Balkonkraftwerk anmelden in Wien und Balkonkraftwerk anmelden in Oberösterreich; der Zustimmungsweg bleibt davon unberührt und läuft weiter über MRG § 9.

In der Schweiz regelt OR Art. 260a (Obligationenrecht) bauliche Veränderungen durch Mieter. Die Praxis ist kantonal unterschiedlich; einzelne Kantone (Zürich, Genf, Waadt) haben Mieter-PV-spezifische Vereinfachungen eingeführt — welche das im Einzelnen sind, führt Photovoltaik in der Schweiz. Für die Anfrage an die Vermieterschaft heißt das: Fragen Sie zuerst nach der kantonalen Praxis, bevor Sie mit OR Art. 260a argumentieren.

Empfehlung nach Wohnsituation und Ablehnungsgrund

Wenn Sie Mieterin oder Mieter sindEmpfehlung

Vermieter lehnt schriftlich mit ästhetischem Argument ab

Nachfragen, welches vorbestehende Fassaden-Konzept oder welcher konkrete Schutzgrund betroffen ist; ohne diesen Nachweis Verbraucherzentrale- oder Mieterbund-Beratung einschalten.

Vermieter verlangt Statiknachweis vor Zustimmung

Statt Prinzipienstreit Datenblatt, Halterungsnachweis und Lastableitung nachreichen; eine zertifizierte Hersteller-Halterung ist meist schneller als ein eigenes Gutachten.

Vermieter fordert Rückbau bei Auszug

Akzeptieren, wenn die Zusage nur den eigenen Rückbau der reversiblen Anlage betrifft; ablehnen oder prüfen lassen, wenn sie zusätzliche Sanierung, Fassadenarbeiten oder pauschale Vertragsstrafen enthält.

Vermieter reagiert etwa 6 Wochen nicht

Schriftliche Erinnerung mit 14 Tagen Nachfrist; danach Beratung oder Klage auf Duldung statt eigenmächtiger Montage.

Wenn Sie Eigentümerin oder Eigentümer in einer WEG sindEmpfehlung

Versammlung lehnt ohne konkreten Statik-, Brandschutz- oder Fassadennachweis ab

Beschlussprotokoll sichern und binnen Monatsfrist anwaltlich Anfechtung oder Beschlussersetzung prüfen; fehlten Unterlagen, ist der vollständige Neu-Antrag meist schneller.

WEG erlaubt nur kleinere Anlage oder bestimmte Halterung

Technisch begründete Auflagen akzeptieren, wenn Datenblatt, Lastableitung, Windlast oder Fassadenbild sie erklären. Pauschale Verkleinerung, teure Sonderhalterung ohne Nachweis oder eine Anlage, die den beantragten Balkonstandort praktisch entwertet, begründen lassen und rechtlich prüfen.

Verwaltung verweist auf spätere Klärung

Tagesordnungspunkt mit konkretem Beschlusstext, Datenblättern, Rückbau-Zusage und Versicherungsnachweis nachreichen; sonst vertagt die Versammlung nur das offene „Wie".

Die gemeinsame Schwelle: Erst der vollständige schriftliche Antrag macht die Gegenseite begründungspflichtig. Mietende klären danach Beratung oder Duldungsklage; WEG-Eigentümer klären Beschlussanfechtung oder Beschlussersetzung. Ohne Antrag bleibt fast jede Empfehlung zu weich.

Welche Frist für Sie läuft
  • Im Mietverhältnis: keine starre Frist. Nach etwa 6 Wochen ohne Antwort folgt die Erinnerung mit 14 Tagen Nachfrist, danach Beratung oder Klage auf Duldung.
  • In der WEG: ein Monat ab Beschlussfassung für die Anfechtungsklage (§ 45 WEG). Diese Frist ist hart und verlängert sich nicht durch Verhandlungen mit der Verwaltung.
  • Der Hebel bleibt in beiden Rollen der Antrag: Vollständig und schriftlich eingereicht, zwingt er die Gegenseite zur substantiierten Begründung — und ohne die hält weder eine Vermieter-Ablehnung noch ein Negativbeschluss stand.

Nicht empfohlen Schwarz-Installation: Rückbau-Anordnung und Schadensersatzrisiko wiegen schwerer als der Antragsaufwand.

Nächste Schritte

Wenn Sie zur Miete wohnen, bauen Sie zuerst die Unterlagenmappe: Modul-Datenblatt, Halterungsnachweis, Wechselrichter-Konformität, Montagefoto, Versicherungsbestätigung, Rückbau-Zusage und Anschluss-Konzept. Danach stellen Sie den Antrag schriftlich, warten eine substantiierte Antwort ab und setzen nach etwa 6 Wochen ohne Reaktion eine 14-Tage-Frist. Montiert wird erst nach Zustimmung oder gerichtlicher Klärung.

Wenn Sie Eigentümerin oder Eigentümer in einer WEG sind, verwenden Sie dieselbe Unterlagenmappe als Beschlussantrag. Der Antrag gehört rechtzeitig auf die Tagesordnung und trennt zwei Fragen: Die Gemeinschaft soll die Anlage gestatten, darf aber verhältnismäßige Auflagen zu Halterung, Rückbau und Versicherung beschließen. Nach einem ablehnenden Beschluss läuft die Monatsfrist; vorher montieren heißt Rückbaurisiko.

Die technische Gegenprobe kommt vor der Bestellung, aber nicht vor der ersten Anfrage: Passt die Halterung zu Geländer, Modulgewicht, Windlast und Rückbau-Zusage, wird aus dem Rechtsanspruch ein belastbarer Montagefall. Vertieft stehen diese Grenzen im Schwester-Beitrag Balkonhalterung und Montage — die Reihenfolge bleibt aber diese: erst anfragen, dann nachweisen, dann bestellen.

Dieselbe Frage in Österreich und der Schweiz
  • Österreich: Für Mietverhältnisse gilt MRG § 9, für Eigentumswohnungen die WEG-Schweigefrist seit 01.09.2024. Bleibt die begründete Ablehnung aus, gilt die Zustimmung als erteilt.
  • Schweiz: OR Art. 260a regelt bauliche Veränderungen durch Mietende. Die Praxis ist kantonal verschieden, einzelne Kantone gehen deutlich weiter als andere.
  • Gemeinsam bleibt: Der vollständige schriftliche Antrag ist überall der Hebel, die eigenmächtige Montage überall das größte Risiko.
Zustimmung und Beschluss sind nicht dasselbe

Im Mietverhältnis genügt die Zustimmung einer Person, nämlich der Vermieterseite; sie kann formlos erteilt werden und wirkt sofort. In der Wohnungseigentümergemeinschaft braucht es einen förmlichen Beschluss der Versammlung, und der Anspruch aus § 20 Abs. 2 WEG ersetzt ihn nicht. Wer beides verwechselt und mit einem freundlichen Nicken der Verwaltung montiert, hat nach der BGH-Linie kein Recht auf Bestand.

Häufige Fragen

Reicht eine mündliche Zusage von Vermieterin oder Verwaltung?

Im Mietverhältnis ist eine mündliche Zustimmung rechtlich nicht ausgeschlossen, aber schwer beweisbar; die Schriftform ist im Konfliktfall die Grundlage jeder juristischen Auseinandersetzung. In der Eigentümergemeinschaft hilft eine mündliche Zusage der Verwaltung gar nicht: Nur der protokollierte Beschluss der Versammlung zählt, und ohne ihn bleibt das Rückbaurisiko bestehen.

Kann der Vermieter eine bestimmte Hersteller-Halterung vorschreiben?

Bei sachlich begründeter Vorgabe (zertifizierte Statik, dokumentierte Wind-Last-Anforderung) ja. Bei pauschaler Vorschrift „nur Hersteller XY" ohne sachlichen Grund nein.

Was ist mit Schäden während der Installation?

Eine Mitversicherung in der Hausrat- und Haftpflichtversicherung deckt typische Installations-Schäden. Bei selbst durchgeführter Installation prüft der Versicherer die fachgerechte Ausführung. Bei Fachbetriebs-Installation greift die Berufshaftpflicht des Betriebs.

Wie lange darf der Vermieter die Antwort verzögern?

Eine starre Frist gibt es nicht, aber „angemessene Frist" gilt. In der Praxis sind 6 Wochen üblich. Nach ergebnisloser Frist kann eine Mahnung mit Rückfristsetzung erfolgen.

Was passiert, wenn ich vor der Zustimmung montiere?

Rückbau-Verpflichtung, Schadensersatzrisiko und mögliche Versicherungs-Lücken. Von der Schwarz-Installation ist abzuraten.

Wer trägt die Kosten der Klage?

Bei Erfolg trägt der Beklagte (Vermieter) die Kosten. Bei teilweisem Erfolg anteilig. Streitwert typisch unter 5.000 €, Kosten überschaubar; eine Rechtsschutzversicherung deckt in der Regel.
